Le sfide
  1. Intenso lavoro amministrativo e del personale tecnico
  2. Visbilita’ limitata del processo nel
  3. Difetti non tracciati causano contestazioni e litigi

Prima di implementare SnagR Success Stories.001 Report Prima di implementare SnagR Compilazione manuale dei verbali di ispezione su carta e successiva aggregazione dati manuale su Word ed Excel. Riunioni e dispendio notevole di tempo per tracciare il progresso lavori con General Contractor, Societa’ di Sviluppo Immobiliare e neo proprietari.. Success Stories.003 Come SnagR risolve la situazione
  1. Digitalizza le ispezioni per una visibilita’ istantanea del processo di completamento
  2. Perfetto tracciamento Difetti e stato di completamento
  3. Analisi dei tipi di difetti e riparazioni per Appaltatore

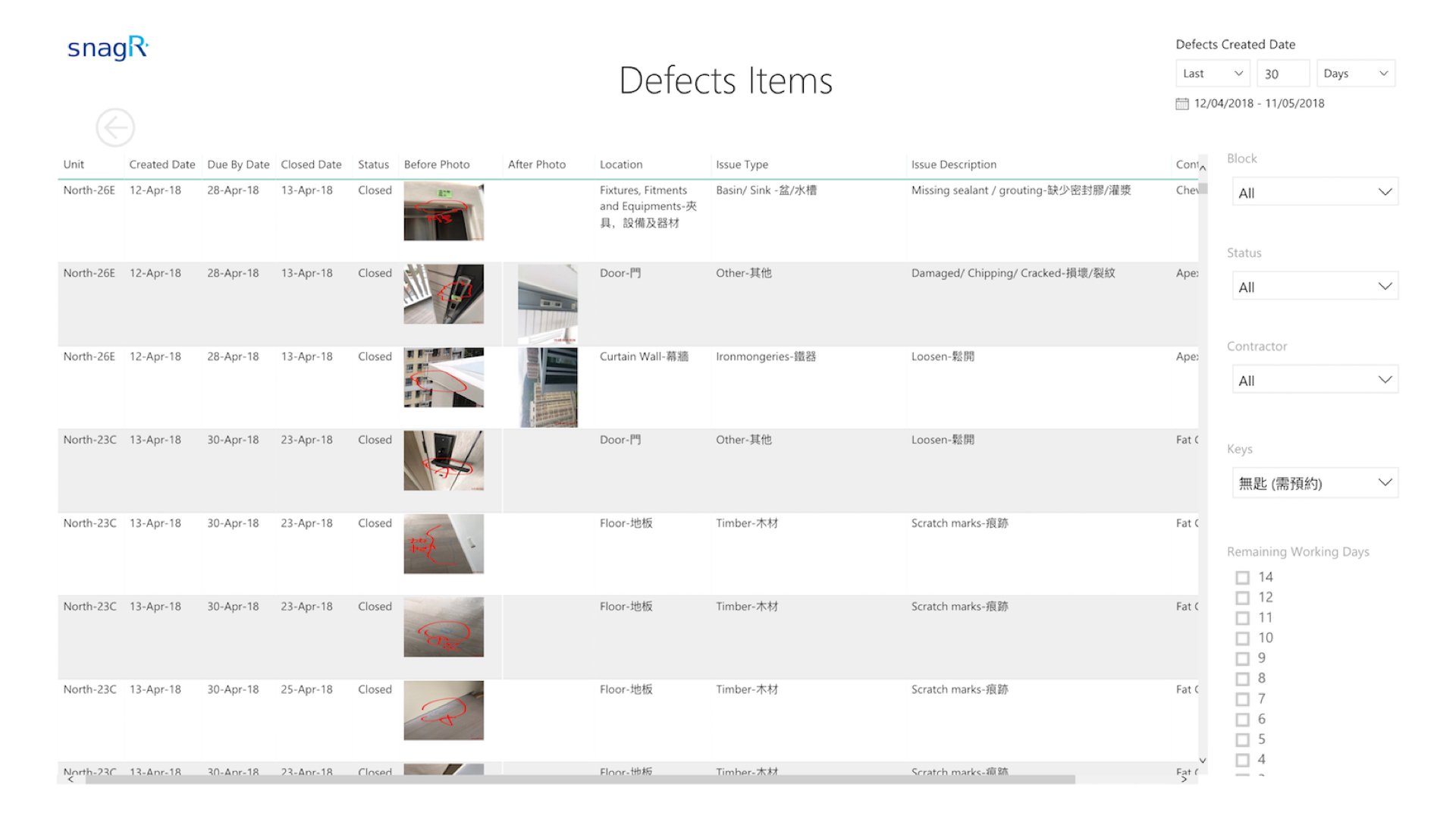

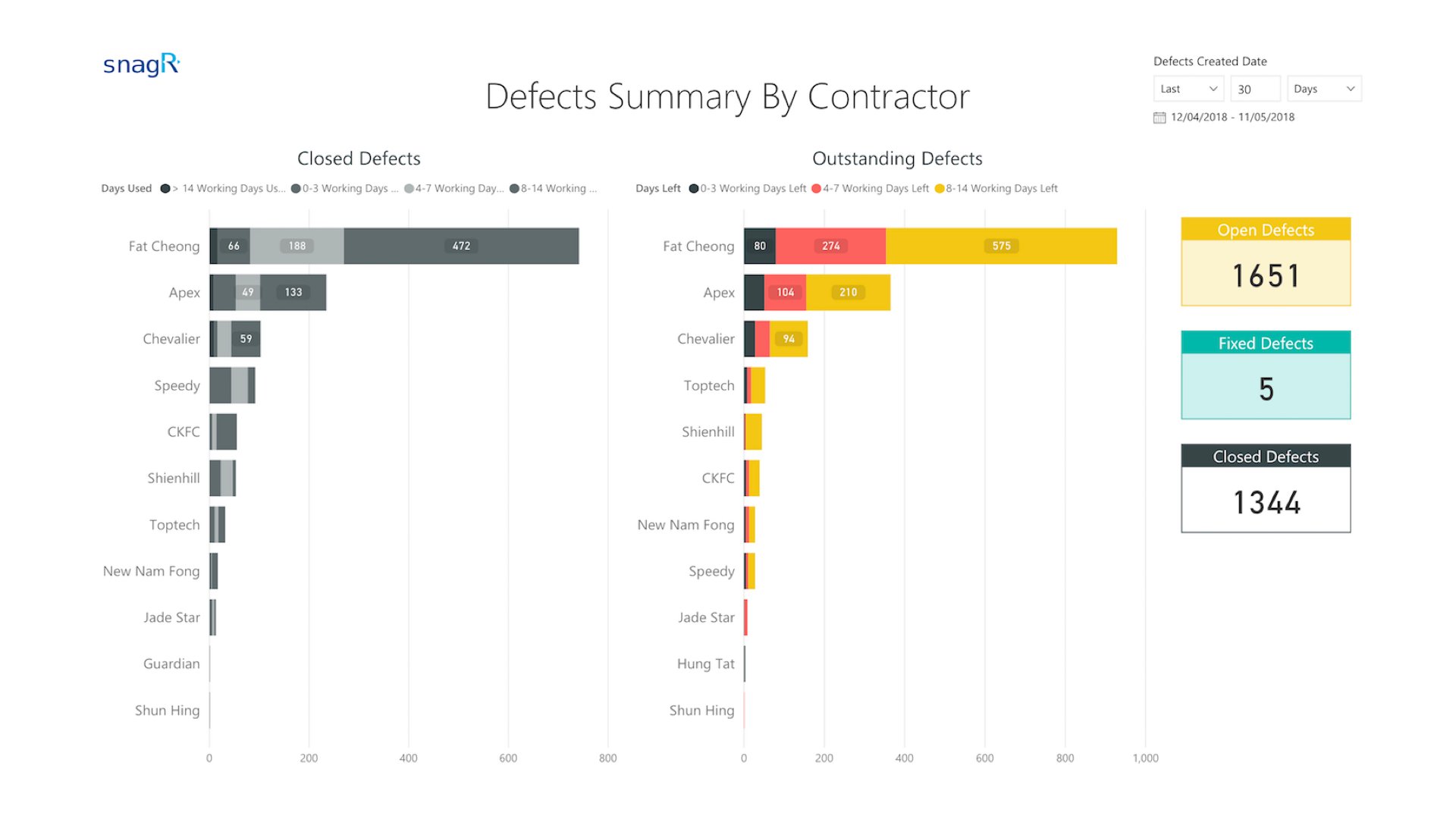

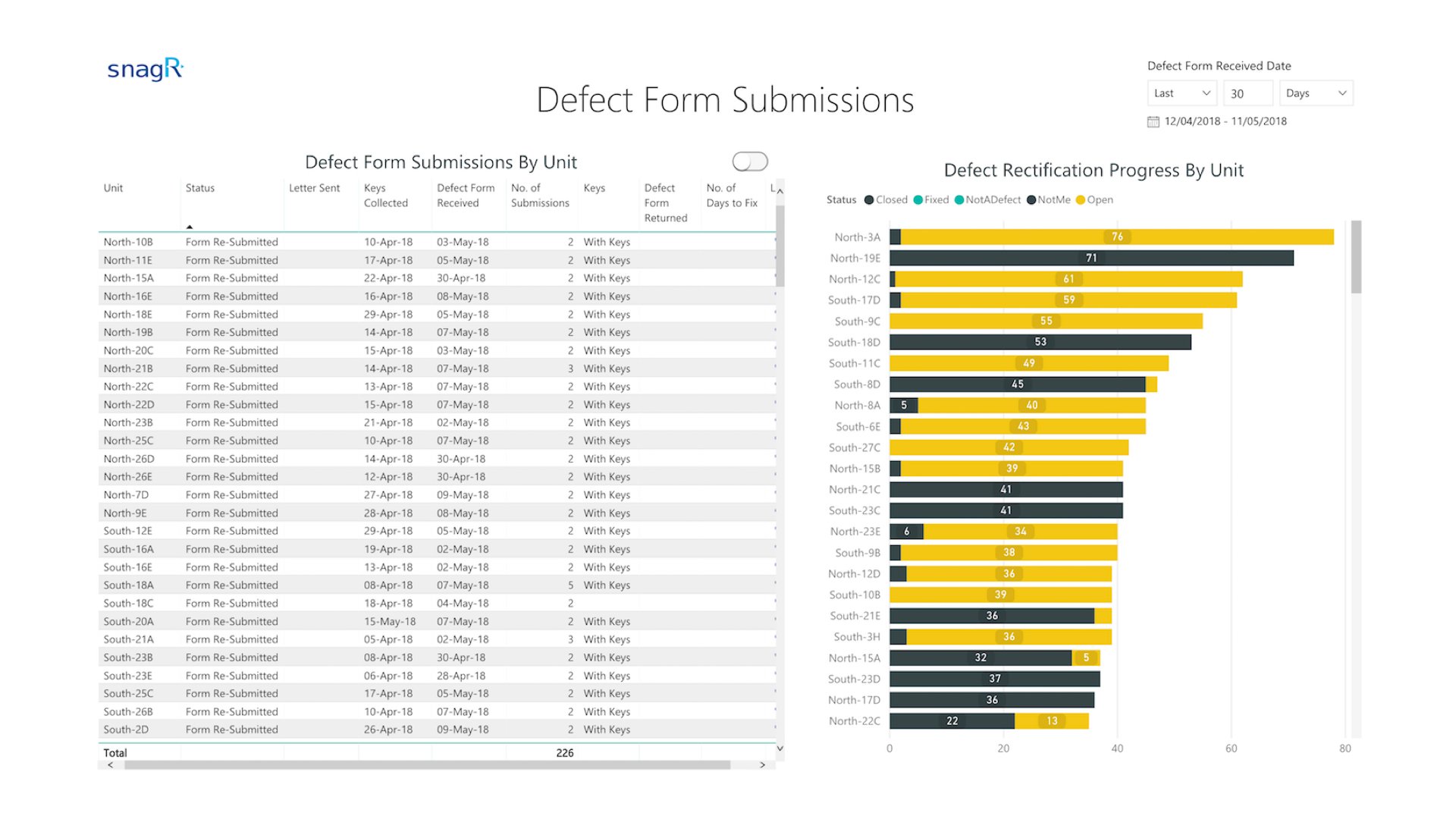

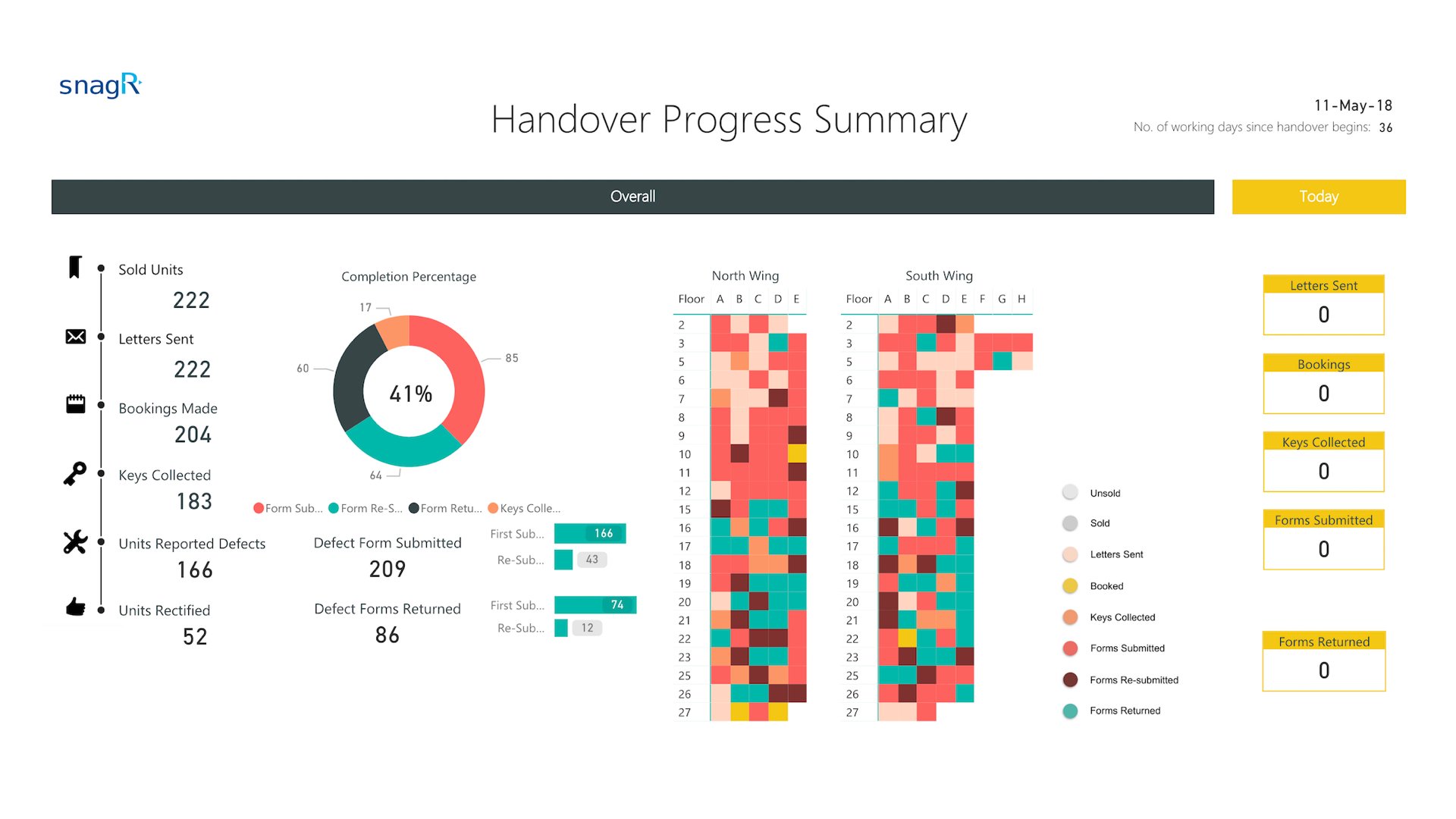

Dopo l’ implementazione di SnagR Success Stories.002 La procedura di Ispezione digitalizzata permette la perfetta tracciabilita’ dello stato di avanzamento Success Stories.008 Reportistica con SnagR Una volta che i dati sono sincronizzati su server SnagR compila la reportistica istantaneamente per dati disponibili in tempo reale. Success Stories.004 La procedura mappata passo passo, per ogni unita’ venduta. Success Stories.005 Perfetta tracciabilita’ dei Difetti e data di scadenza Success Stories.006 Visibilita’ dell’ operato dei Sub Appaltatori Success Stories.007 Difetti rilevati dai nuovi proprietari Dati aggiornati ogni ora. Informazioni per il set up
  1. Disegni progetto
  2. Lista utenti e Appaltatori
  3. Lista Difetti
  4. Localizzazione progetto: per calcolo giorni di lavoro e eventuali vacanze pubbliche
  5. Termini di contratto per chiusura difetti
  6. Uso di Google calendar per la schedulazione degli appuntamenti
