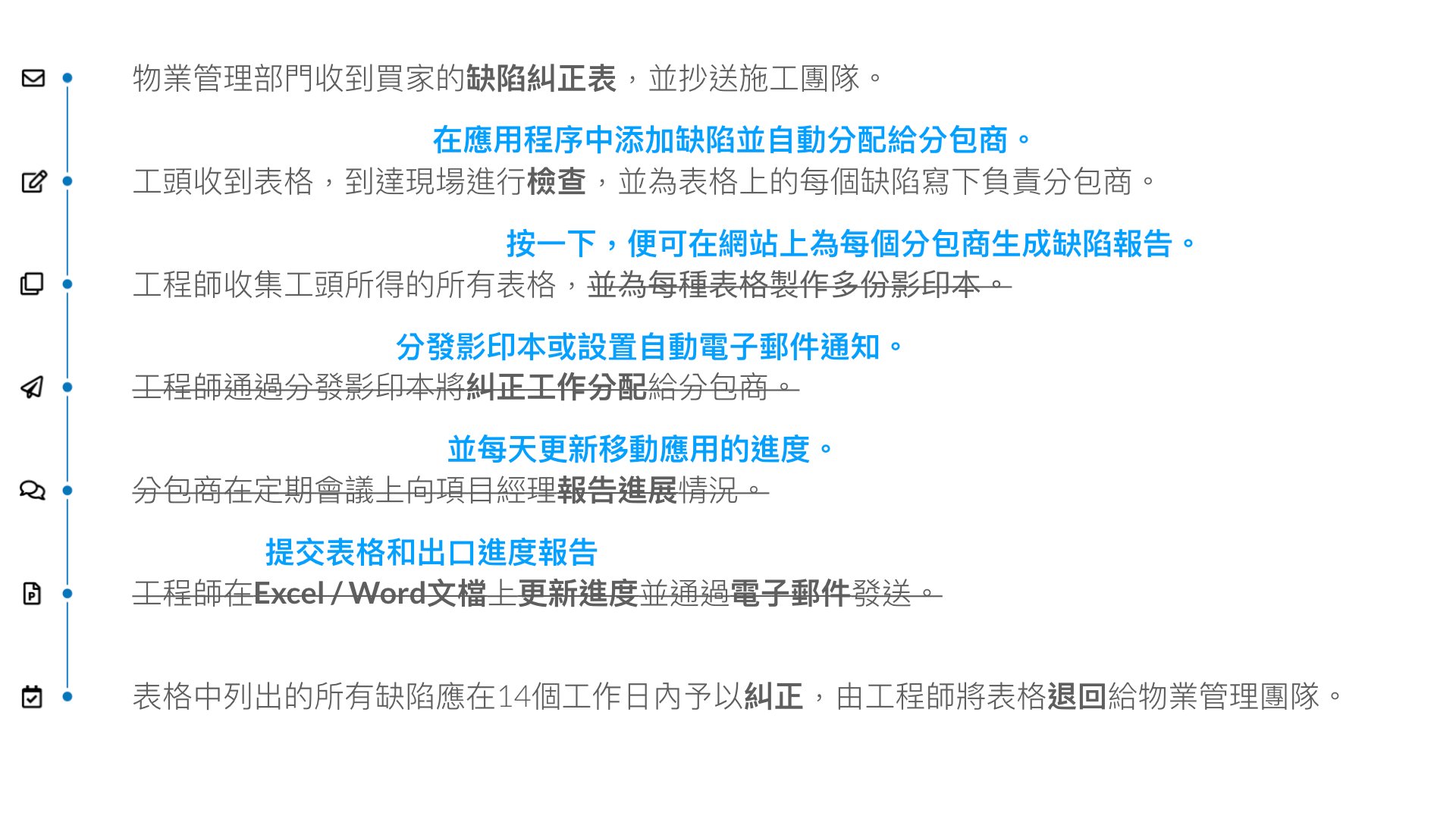

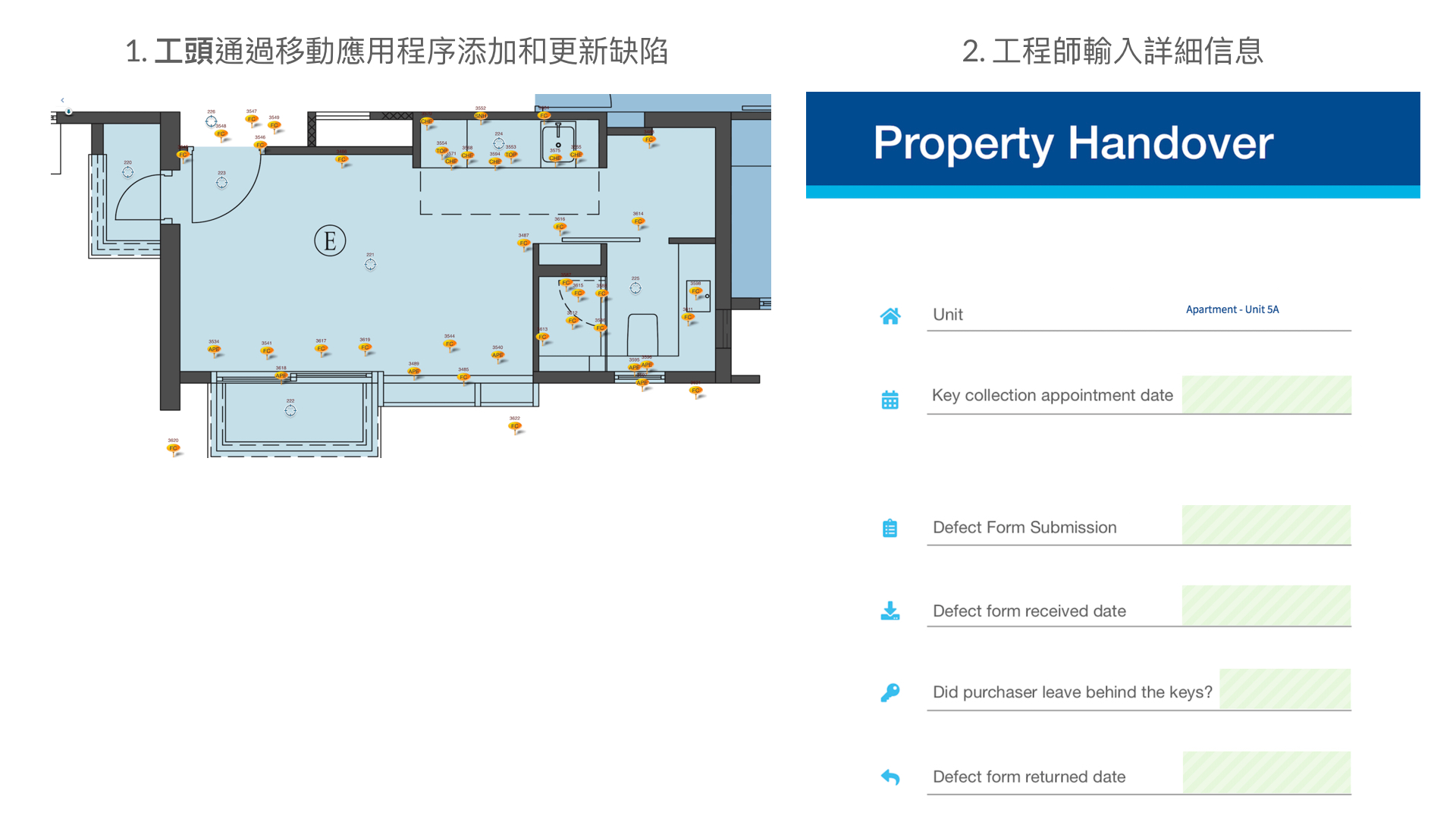

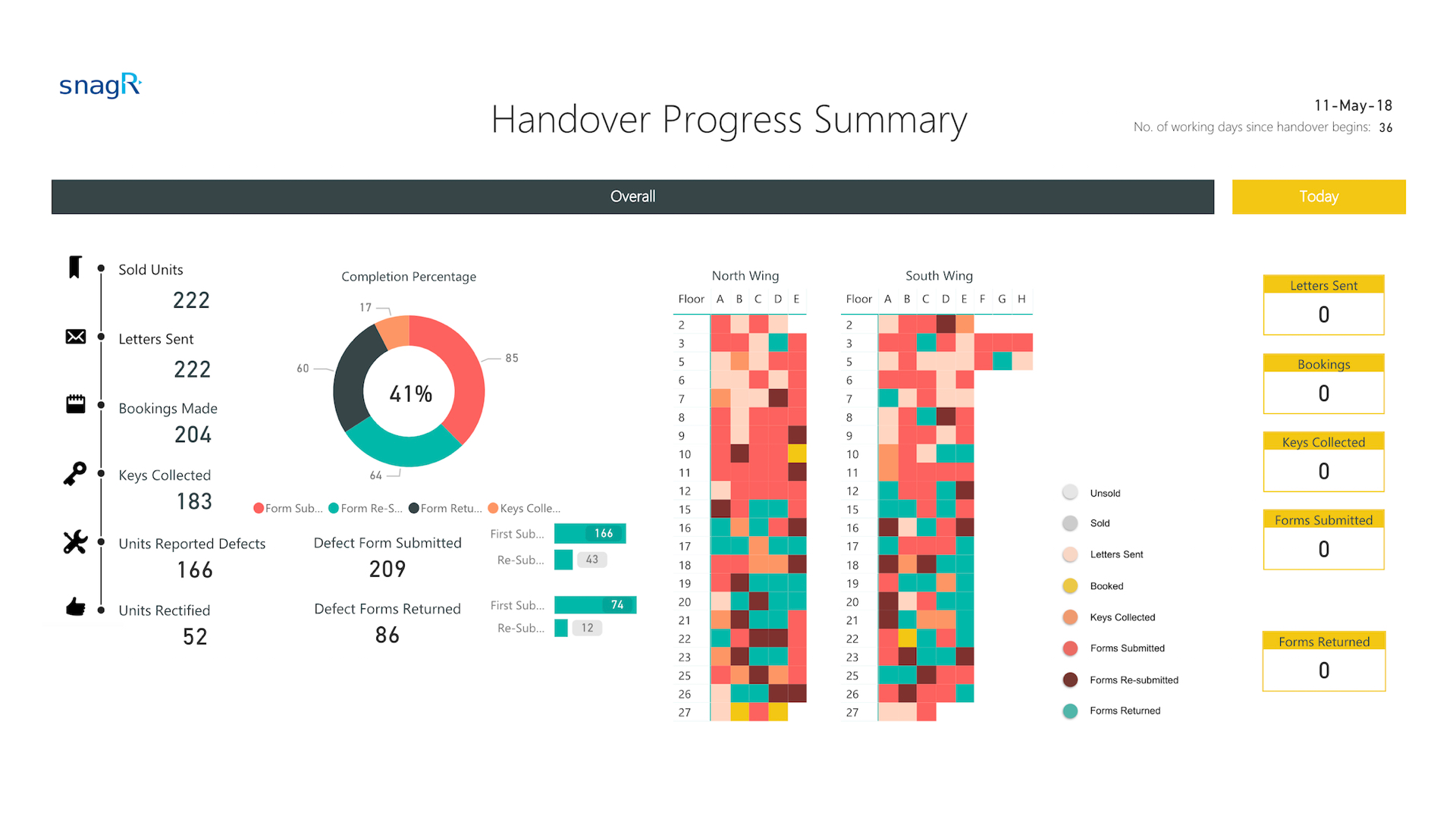

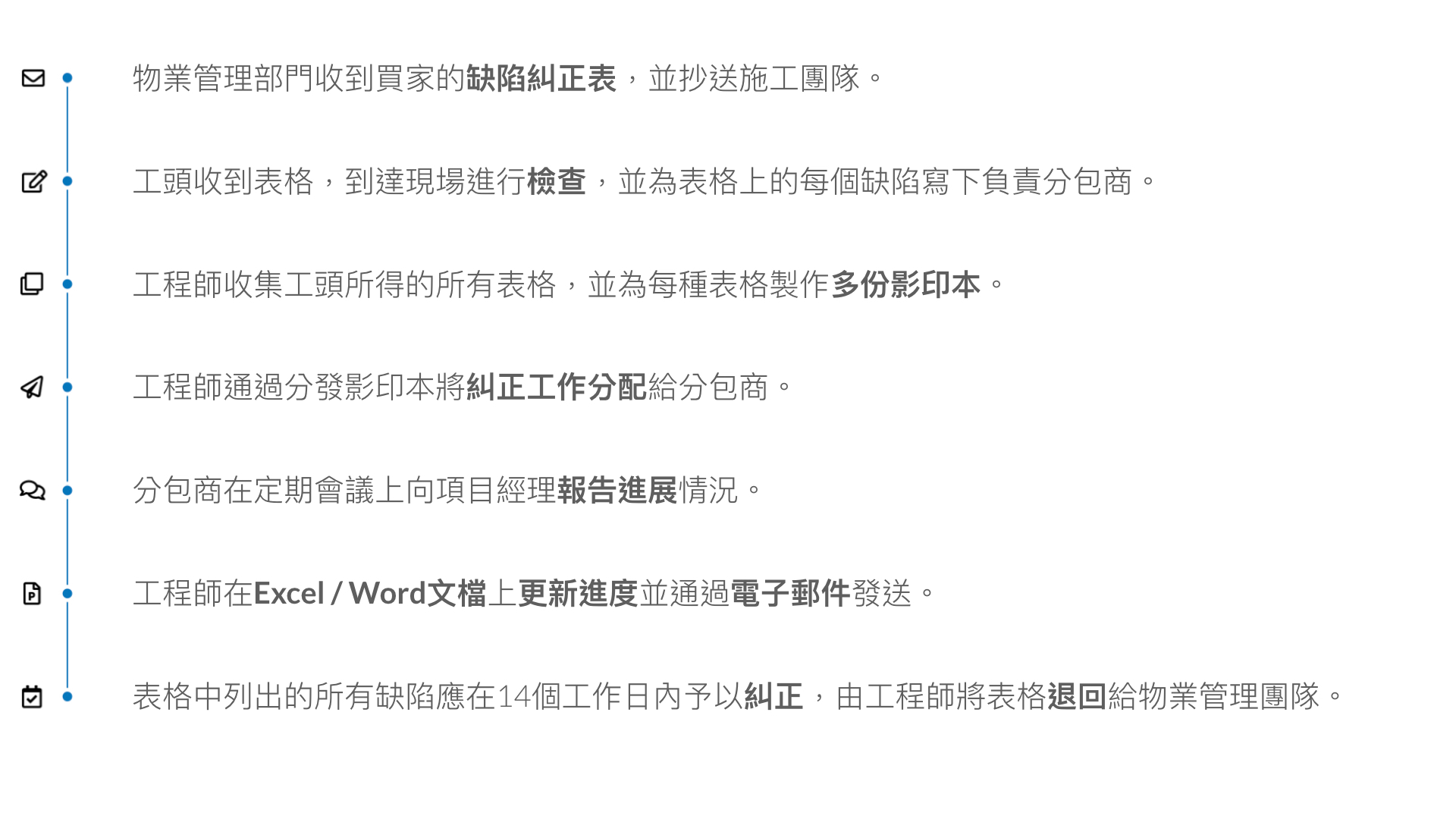

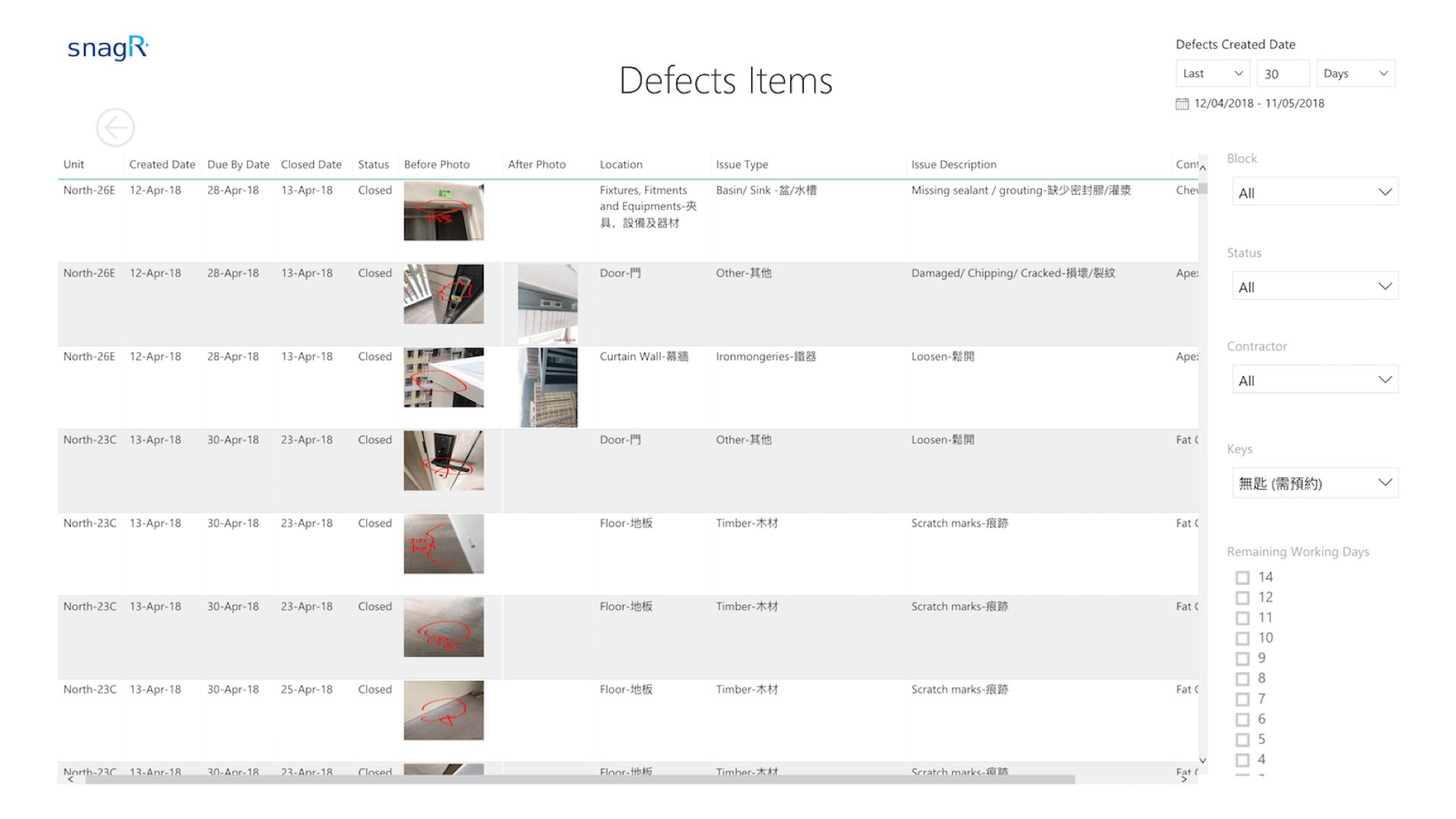

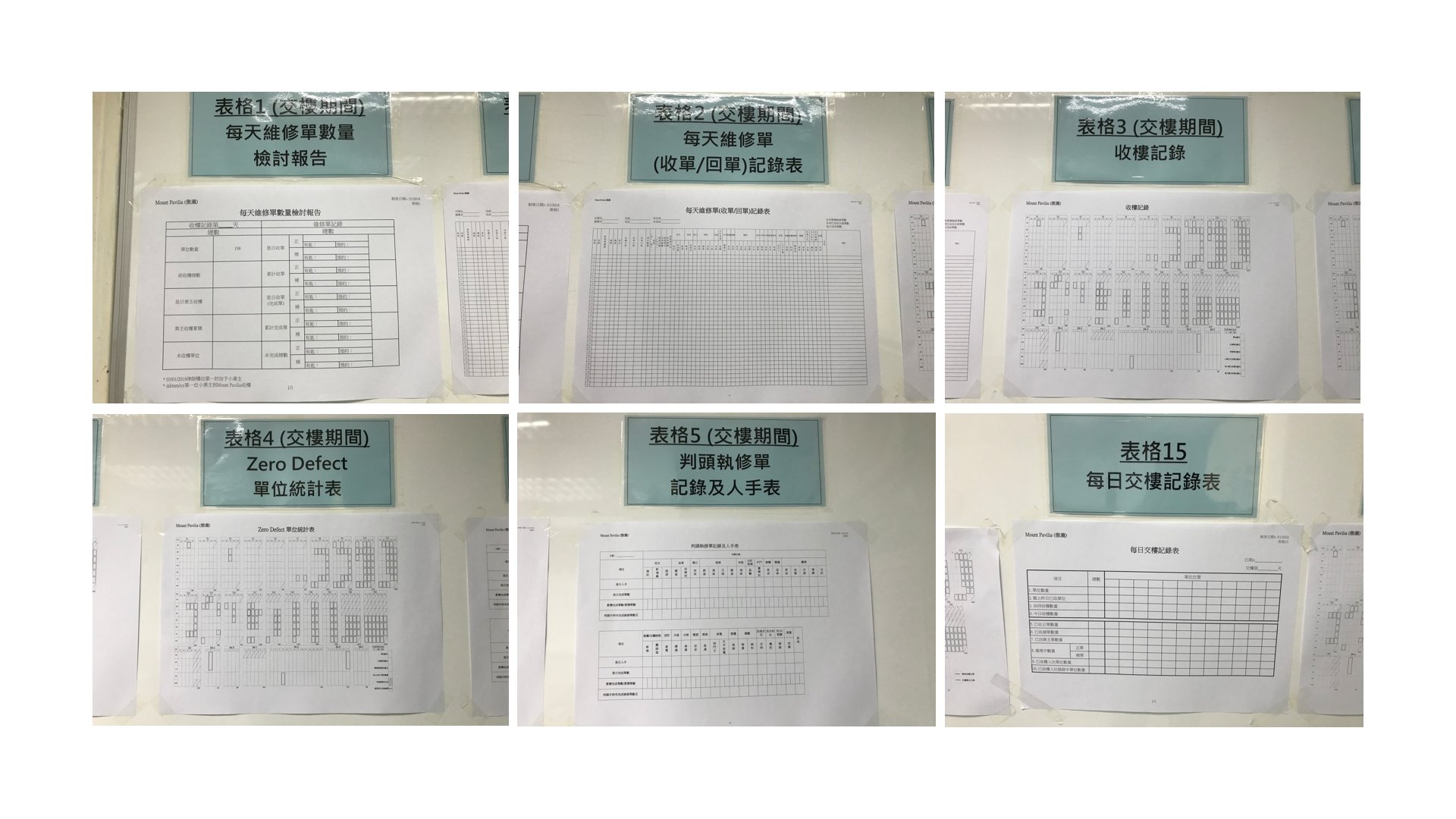

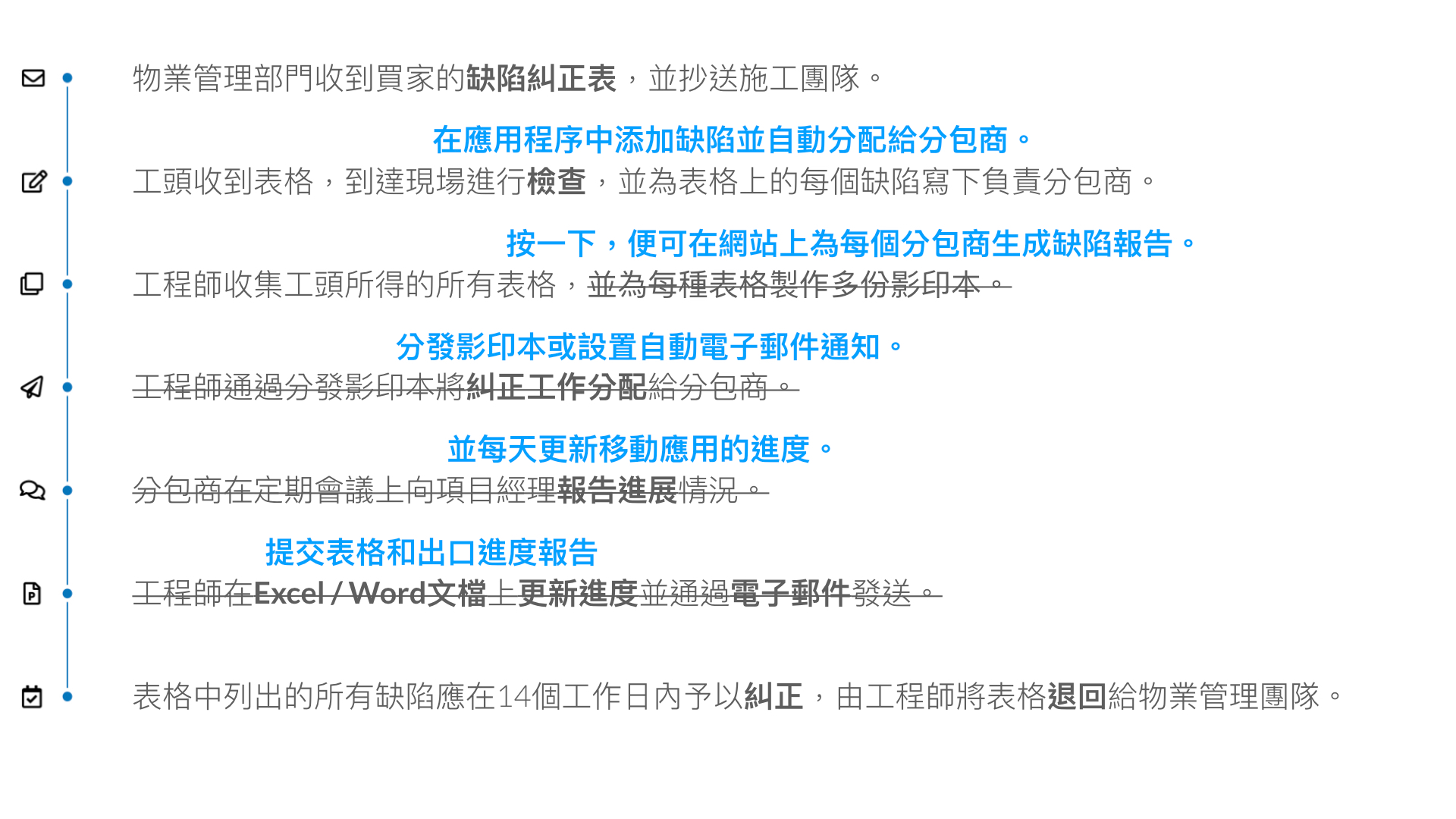

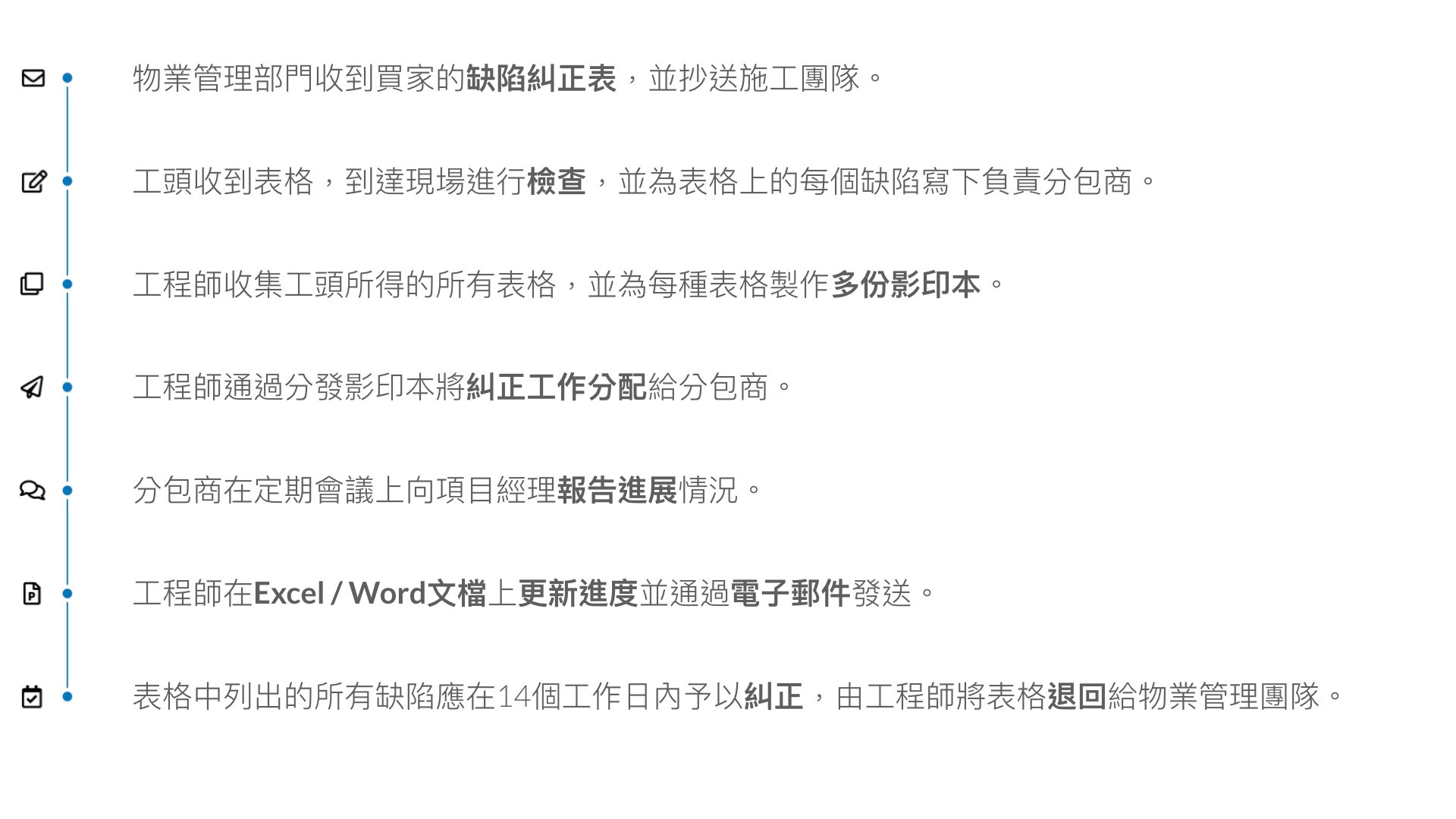

- 為工程師提供大量報告和行政管理的工作
- 有限制性看見和限制性接近的移交進度
- 由於資料分散,容易錯過缺陷項目


- 電子化的檢查流程,減少隨後的行政的工作
- 具體化的進度和按截止日期突出未完成的項目
- 輕鬆地分析缺陷類型和分判商的表現






- PDF,png或jpeg中每單位的設計藍圖(圖紙標題命名標準:[座數] - [單位])
- 該項目用戶們和承辦商們的名單
- 標準問題/描述的清單
- 該項目是位於哪個城市?(識別公眾假期和計算工作日)
- 開發商是否有義務通過合同條款在一定的工作日內完成缺陷?
- 物業管理辦公室是否使用Google日曆來記錄與購買者的預約?

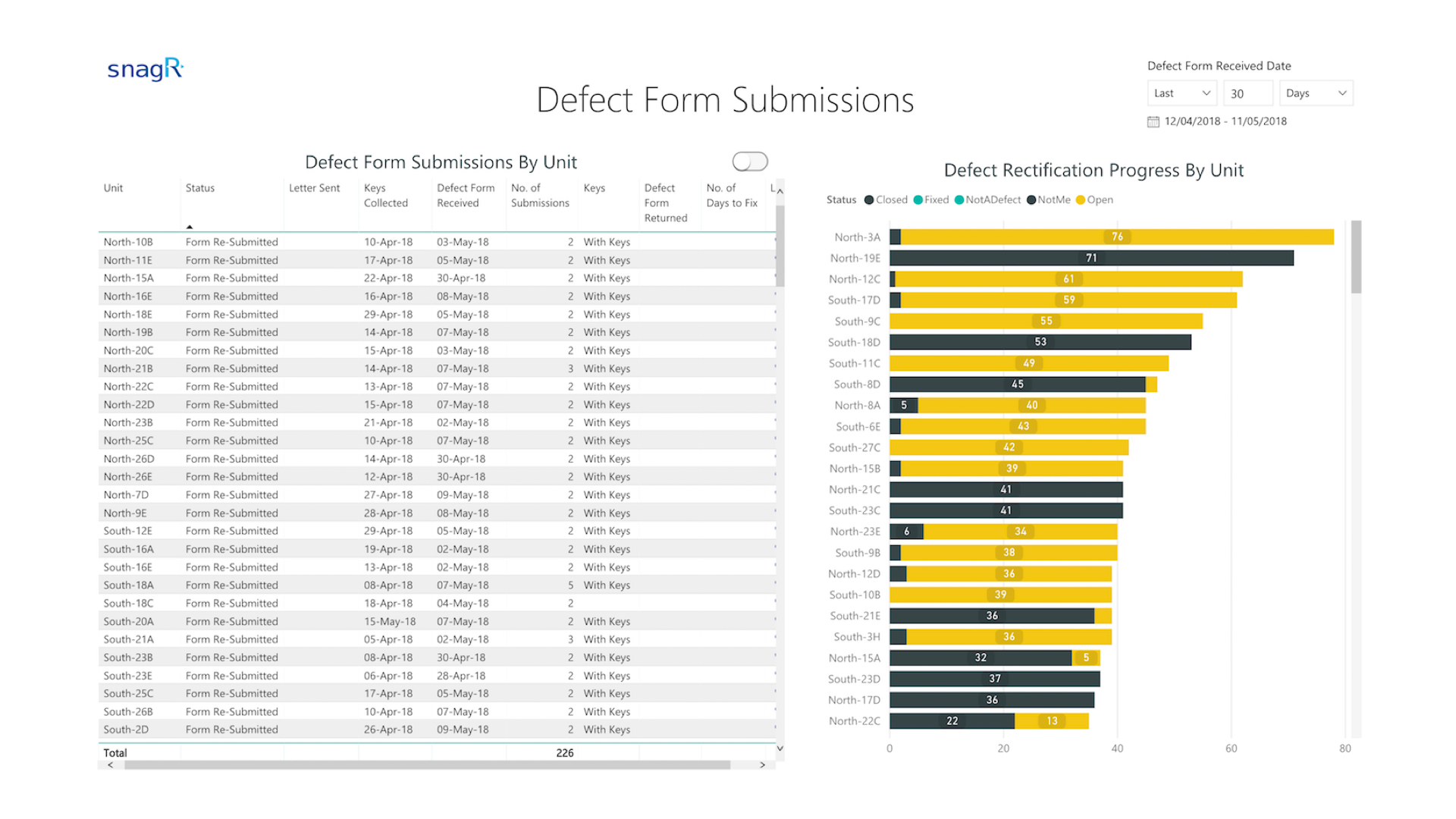

- 添加和更新問題
- 提交表格

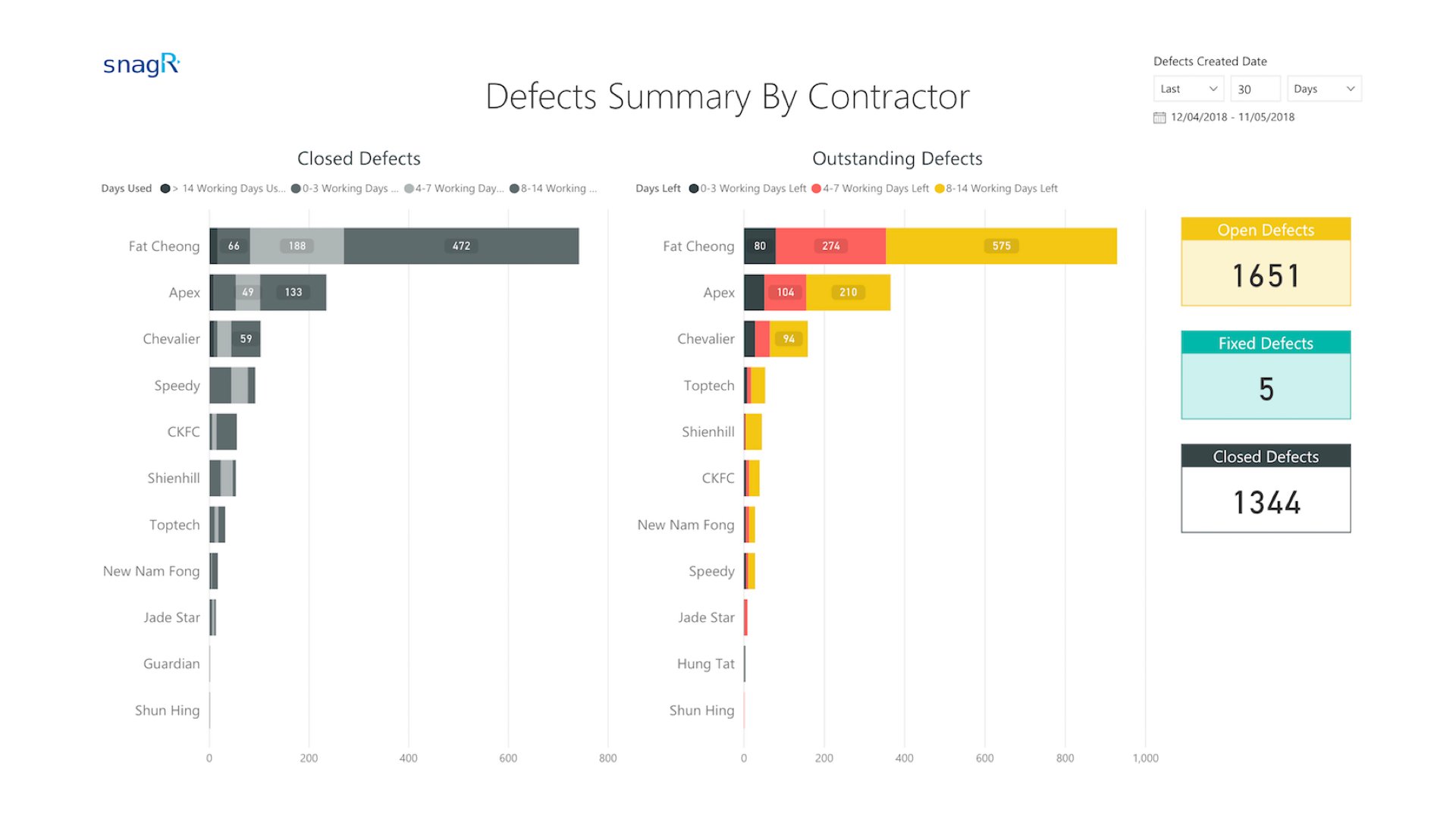

- 自動創立分判商報告
